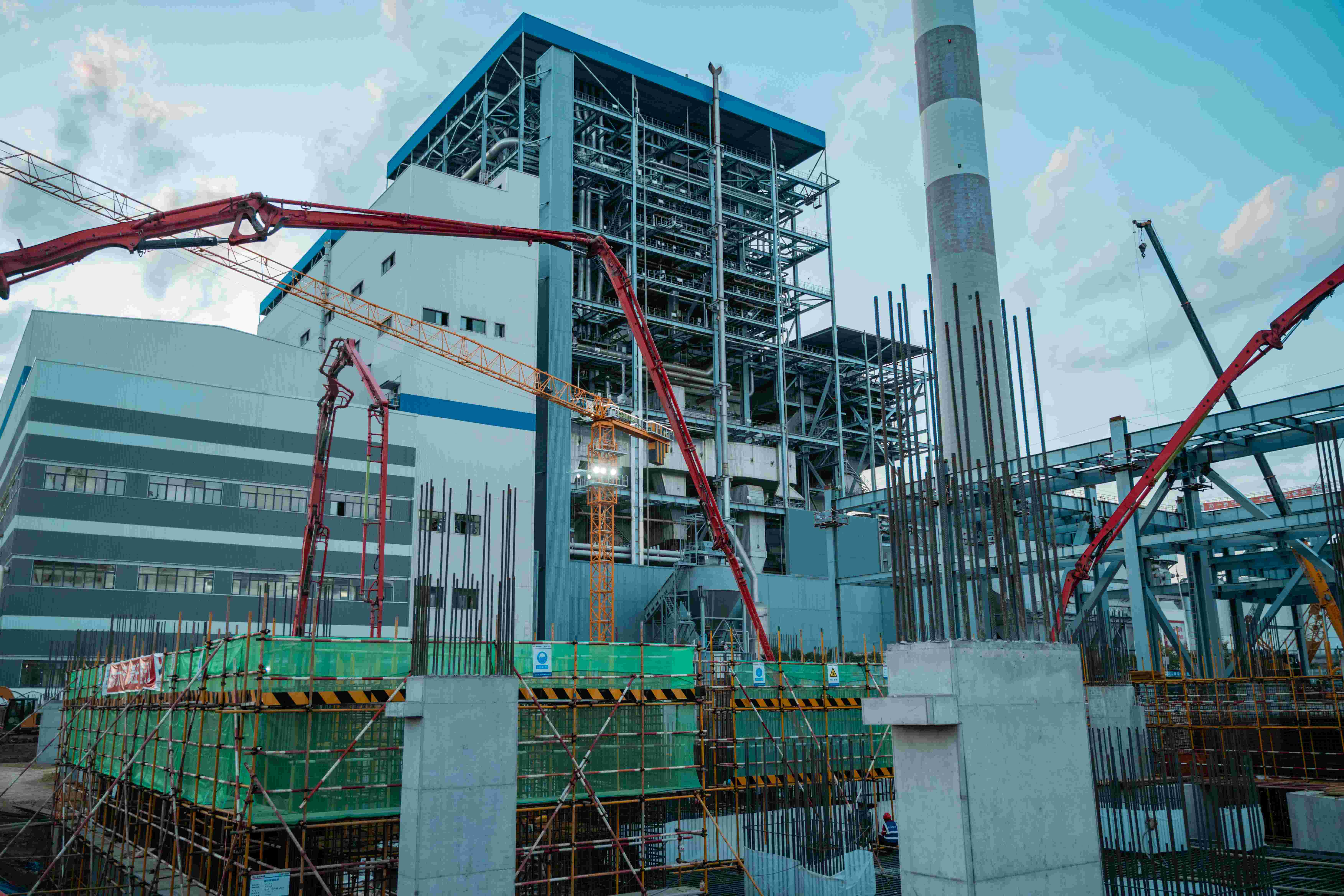

10月16日,商洛發電二期2×660MW工程3號汽機基座底板大體積混凝土澆筑順利完成,這是繼10月6日4號汽機基座底板澆筑后完成的又一重要分項工程,為下一個里程碑節點“主廠房出零米”奠定堅實基礎。
商洛發電3、4號汽機基座底板混凝土澆筑方量均為2088m3。為確保澆筑順利完成,建設、監理及總包單位對整個澆筑過程進行了全方位管控。澆筑前,三方單位對汽機底板的鋼筋、模板、幾何尺寸、軸線間距、預埋鐵件等進行了聯合驗收,提前安排了保溫養護、防雨等措施,一一確認了澆筑前的準備工作。澆筑過程中,安排相關人員進行旁站監督,并對混凝土的澆筑、振搗及塌落度、和易性、入模溫度等作了嚴格要求、進行了認真檢測。
此次汽機基座澆筑采用線性推進斜面分層法,通過“模板內側面保溫+內部循環水管降溫+頂部蓄水養護”的保溫養護措施,有效降低了溫度應力對混凝土的影響,初凝期的最高溫升、最大溫差、溫度梯度等各項指標均符合規范要求。
