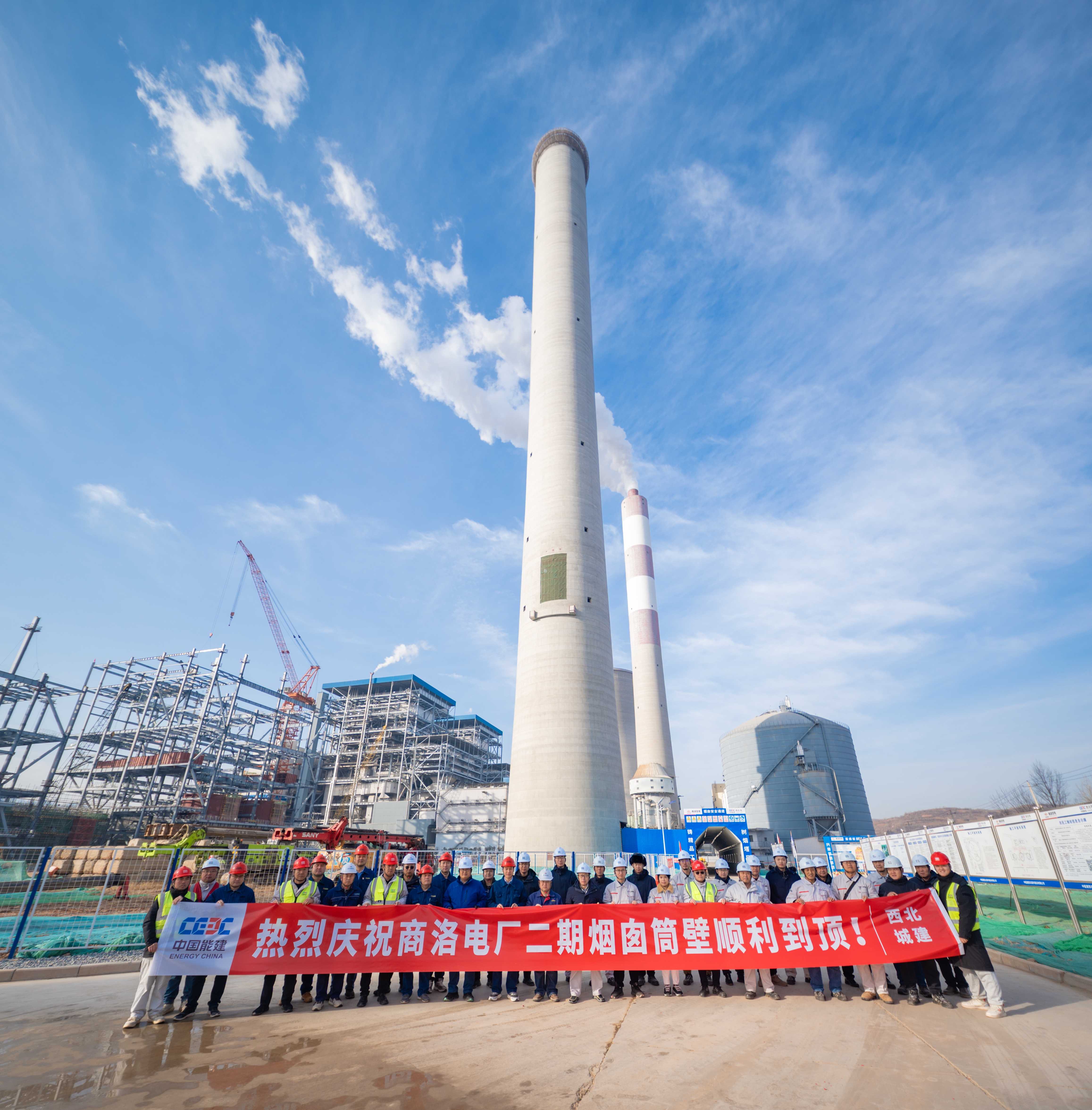

1月7日,隨著最后一罐混凝土澆筑完成,商洛發電二期工程標志性建筑煙囪提前13天順利到頂,實現第11個建設里程碑節點。
商洛發電二期工程煙囪筒壁高達233m,施工周期長、作業難度大。為確保施工順利推進,公司組織監理及施工單位對施工方案進行多次審核優化。施工過程中,合理安排施工工序,保證24小時連續流水作業,采用信息化技術提高安全管理質效,組織參建單位對混凝土供應單位突擊檢查,積極克服高空支模和混凝土澆筑難度大等困難,累計翻模156板,共澆筑混凝土6268余方,綁扎鋼筋1100余噸,歷經214天酷暑、大風、嚴寒天氣考驗,順利實現煙囪筒壁安全優質施工到頂,為后續煙囪鋼平臺、鋼內筒安裝及脫硫工程施工贏得了寶貴時間,也為新一年項目高效建設打響“第一槍”、吹響“沖鋒號”。
