132小時!電力運營人用速度奏響高質量檢修最強音

發布時間:2021-01-27 來源:電力運營 作者:薛玉香
分享到:


“別著急,辦法總比困難多。”近日,麟北發電#1鍋爐爐膛內,電力運營麟北項目部職工或蹲、或躺、或站,以各種“奇特”姿勢在狹小空間內操作著手中工具,他們一邊相互打氣,一邊協作解決各個難題,提前12個小時完成了原計劃需144小時的檢修工作。

近日,麟北發電#1鍋爐受熱面發生泄漏,機組緊急臨停搶修,搶修工作需在爐膛溫度降至60攝氏度以下時才可進行,而達到這一溫度需求得40小時,留給搶修工作的時間減少了許多。時間緊、任務重,麟北項目部緊急成立“搶修工作小組”,安排部署相關工作;編寫搶修“三措”;各專業制定“待機處理缺陷”計劃,相關班組準備工器具及備品材料……人人各司其職,各項準備工作有條不紊地進行著。待到溫度達標,工人們立即投入“戰斗”。

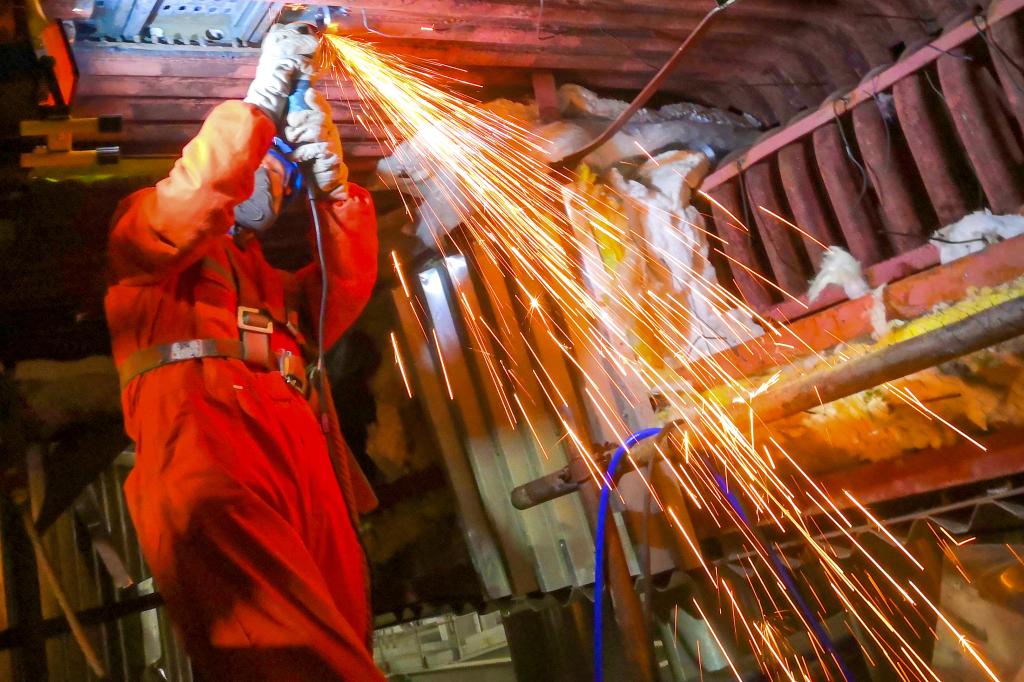

冒著爐內五十多攝氏度的高溫,清理床料人員分批進入爐膛,沒過幾分鐘,便大汗淋漓,衣衫浸透,且由于床料結焦固化嚴重,清理工作異常艱難,檢修職工主動出擊,迅速清理泄漏管路下部床料,為后期工作“搶時間”。

隨著工作的展開,道道難題接踵而至。本次泄漏的水冷壁管路位于爐膛后墻部位,施工空間狹小,多條管路位于90°直角處,給焊接工作造成很大障礙;且部分管路又屬于熔敷管材,耐磨、耐沖擊,給鉗工制口造成極大困難。關鍵時刻,8名經驗豐富的鉗工輪番上場,24小時參與制口工作。針對工作區域視覺盲區,在反復勘察現場后,最終采用“先割掉盲區管道,待焊接完工后,再恢復鋼梁焊接”的方案開展工作,一場搶修大戰全面鋪開。最終,經過132個小時激戰,電力運營麟北項目部圓滿完成麟北發電#1爐搶修工作。

132小時,電力運營麟北項目部用“精益求精”的工作態度,完成11根水冷壁管更換,焊接鰭片20余米、銷釘600余個、受損風帽30多個;用“專業專注”的企業精神,完成#1爐風帽檢查、空預器尾部煙道積灰清理等工作,并緊急處理十多項待機處理缺陷;用速度奏響了電力運營人“高質量檢修”最強音。
