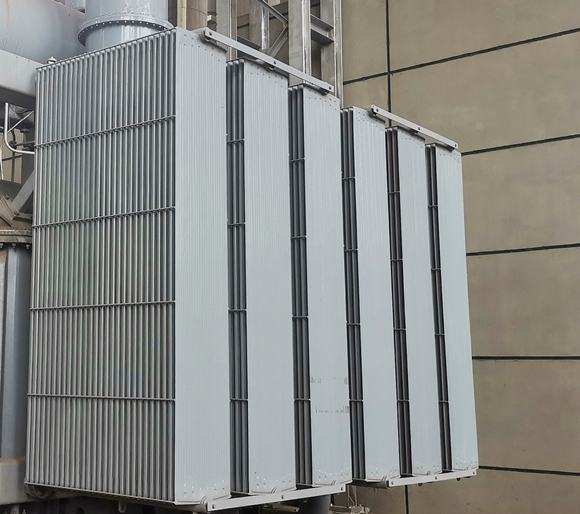

4月29日6:00,清水川能源公司清陜II線電抗器受電一次成功。本次受電從斷開7522617接地刀閘開始,到電抗器受電成功,歷時9小時,運行操作準確無誤,保護投入率100%。受電成功標志著清陜II線電抗器移位圓滿完成,為三期GIS設備基礎開挖提供了有利條件。
相關工作開展以來,清水川能源公司克服下雨及沙塵暴天氣影響,及時調整安裝工序,協調人力物力,督促山東電建一公司、陜西電科院工作人員加快施工,保障了清陜II線電抗器受電工期進度。期間,嚴格執行電氣設備安裝質量管控手冊、電抗器移位“三措一案”、現場作業指導書和調試方案,全力保證設備安裝質量。在受電前,組織監理單位、總包單位、施工單位及生產各部門進行聯合檢查,確保電抗器受電條件符合規范要求,實現了受電一次成功。
重點推薦
