秦龍電力吉木薩爾發電1號2號機組工程倒送電一次成功

發布時間:2021-05-31 來源:秦龍電力吉木薩爾 作者:李肖枝
分享到:

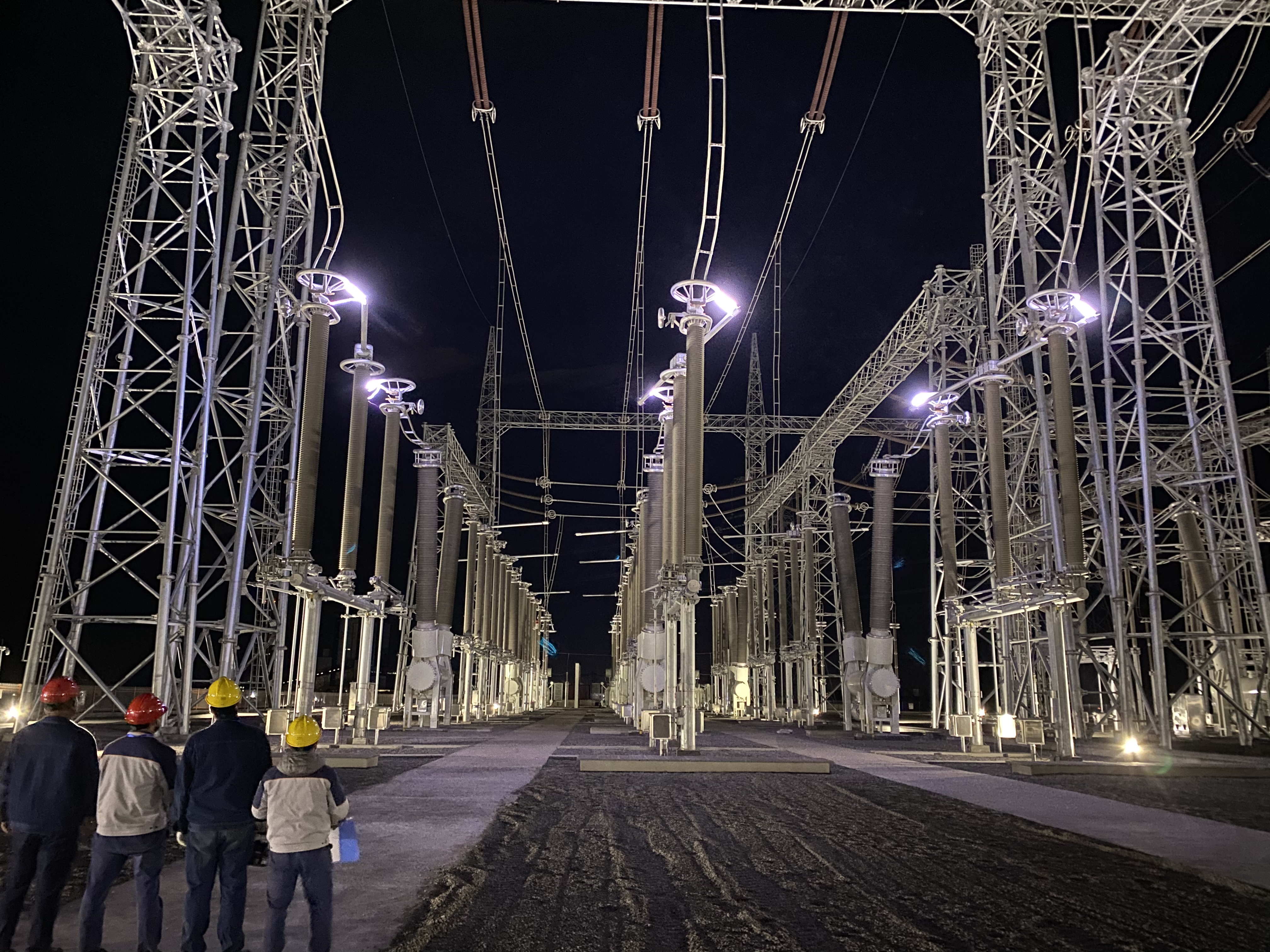

5月23日20時39分,秦龍電力吉木薩爾1號2號機組工程廠用電系統受電一次成功。


吉木薩爾發電“倒送電”于5月21日17時38分開始,送電范圍包括750kV升壓站、1號2號主廠變以及1號2號10kV A、B段,整個受電過程歷時48小時,于5月23日20時39分順利完成。整個倒送電過程中各項試驗數據指標均滿足設計和相關標準要求。

這一重大里程碑節點目標的順利實現,是吉木薩爾發電1號2號機組工程管理人員精心組織策劃、奮力拼搏的結果。

奮力拼搏保工程建設

為確保施工過程安全順利、優質高效,吉木薩爾發電科學組織、精心策劃,提前成立倒送電領導小組及專業小組,每日組織召開現場協調會,對倒送電涉及區域的施工計劃、存在問題、設備到貨情況等進行協調研究,克服現場施工人力不足,甲乙供材供應受阻等不利因素,加快推進工程進度。

截止2021年5月21日,向各級相關單位提交申請文件40份,支持性文件20份,圖紙及相關技術性資料536份。對外組織召開專題協調會3次、技術評審會1次、倒送電啟動會1次。多次協調組織專業技術人員與國網西北分部和國網新疆公司各處室進行通信、保護、自動化等相關設備的聯調工作。

在倒送電涉及區域建設過程中,全體施工人員一道斗嚴寒、戰酷暑,全力以赴保工程建設。


精心組織保受電一次成功

為確保廠用電系統受電一次成功,吉木薩爾發電1號2號機組工程試運指揮部制定了詳細的組織和技術保障措施;在受電前,組織監理、總承包、調試和施工單位,按照相關規范標準要求對受電區域內建構筑物及設備安裝質量進行嚴格的檢查驗收,按計劃順利通過了廠用電系統受電前質量監檢和750kV升壓站帶電前技術監督,并按期取得廠用電系統受電轉序通知書和750kV升壓站帶電前技術監督評估報告。

在倒送電啟動會成功舉辦的同時,工程現場按照西北網調下發的《750kV北庭電廠倒送電工程啟動投產方案》井然有序的開展倒送電前的準備工作,重點針對升壓站啟動前應完成的工作逐項對照檢查,對現場人員、設備、應急物資等方面做出詳細的安排部署,責任到班組、到人,并制定了周密的安全和技術保障措施。

在各單位相關人員緊密配合、積極協調,運行人員精心操作下,經過48小時的連續奮戰,廠用電系統順利成功受電。標志著1號2號機組具備了保障廠用負荷可靠運行的條件,為后續調試工作和機組的整套啟動奠定了堅實的基礎。

新疆吉木薩爾發電1號2號機組工程項目是陜投集團在疆踐行“一帶一路”戰略的首個工程項目,依托世界電壓等級最高的“準東-皖南±1100kV特高壓直流輸電工程”,建設2臺660MW高效超超臨界燃煤間接空冷發電機組,采用發電機-變壓器單元接線方式接入750kV升壓站,升壓站采用3/2接線方式通過兩回750kV線路接入±1100kV昌吉換流站。該項目致力打造“一流電廠、標桿電廠、綠色電廠”和創建“國家優質工程金獎”“自治區級安全文明施工示范工地”。
